guate365
Avance del Anillo Regional C-50 sigue estancado y aumenta riesgo de colapso vial

Avance del Anillo Regional C-50 sigue estancado y aumenta riesgo de colapso vial

Guate365··3 min read

Megaobra para desviar el transporte pesado de la capital avanza en un solo tramo

El Anillo Regional C-50, proyecto planteado para rodear el área metropolitana y sacar el transporte pesado del centro de la ciudad, continúa con avances mínimos. De los ocho tramos previstos, solo uno registra ejecución efectiva, mientras el resto se mantiene entre trámites, diseños incompletos y falta de recursos.

El planteamiento técnico es claro: desviar el flujo de carga que hoy cruza la capital y conectar los puertos del Pacífico y del Atlántico con velocidades promedio de 40 a 50 km/h, frente a los 15 a 20 km/h que soporta actualmente el tránsito urbano. Transportistas estiman que el anillo podría ahorrar hasta tres o cuatro horas por recorrido, con impacto directo en costos, desgaste de flota y competitividad.

Ocho tramos sobre el papel, contratos incompletos y recursos

recortados

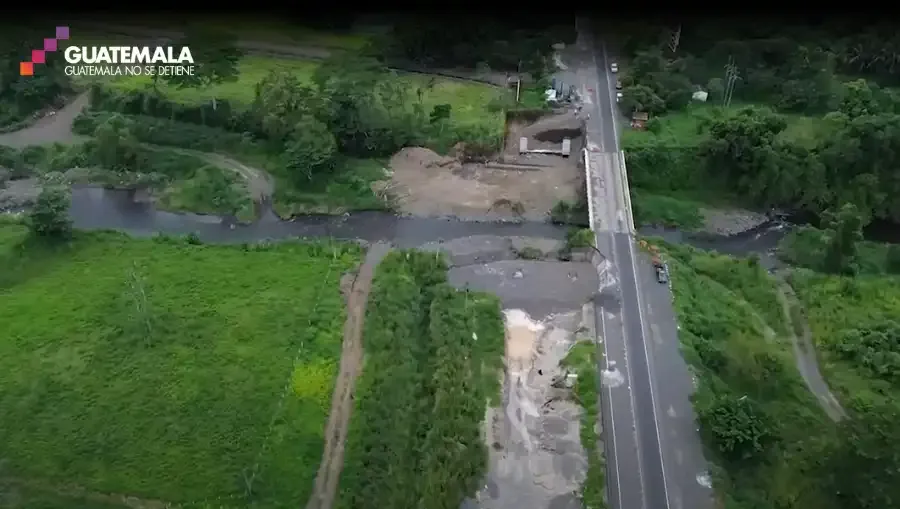

El trazo del C-50 abarca los departamentos de El Progreso, Jalapa, Jutiapa, Santa Rosa, Sacatepéquez, Escuintla y Guatemala. Sin embargo, solo cuatro tramos tienen contrato firmado y únicamente el tramo 8, entre Guanagazapa y la CA-02 Oriente, muestra avance real, con alrededor del 53 % de ejecución.

El tramo 1 apenas ha logrado liberar cerca del 25 % del derecho de vía, mientras otros segmentos siguen sin estudios concluidos, sin licitación o sin orden de inicio. El costo global del proyecto se estima en unos Q12 mil 600 millones, sin contar la totalidad de las adquisiciones de derecho de vía. A pesar de esa magnitud, en el presupuesto 2026 únicamente se habían asignado recursos para los tramos 1 y 8, y posteriormente el primero quedó sin fondos tras readecuaciones internas.

Baja ejecución y dudas sobre la capacidad de gestión

Especialistas en infraestructura señalan que el problema no se limita al financiamiento. El Ministerio de Comunicaciones ha registrado baja ejecución presupuestaria pese a contar con miles de millones disponibles, lo que alimenta la percepción de que falta capacidad de gestión, priorización y planificación a mediano plazo.

La propuesta de actores del sector privado y de plataformas como “Guatemala no se detiene” apunta a un cambio de enfoque: que la Dirección General de Caminos concluya los tramos ya contratados, mientras la Dirección de Proyectos Viales Prioritarios asume los segmentos pendientes, trabajando en paralelo para recuperar tiempo.

Comunidades, socialización pendiente y temor a un nuevo cuello de botella

Otro factor señalado es la escasa socialización en territorio. Municipalidades, gobernaciones y comunidades piden mayor claridad sobre trazos, accesos y afectaciones locales. Sin ese trabajo previo, el riesgo de conflictos, objeciones y nuevos atrasos aumenta, especialmente en áreas rurales donde el diseño centralizado suele chocar con la realidad del terreno.

Mientras tanto, la capital sigue funcionando como un “embudo” para el transporte pesado que viene de México y Centroamérica. Con solo unas pocas salidas efectivas para la carga, cualquier incidente o saturación prolonga tiempos de tránsito y encarece la operación logística, con impacto directo en exportadores, importadores y usuarios de las principales rutas.

En la práctica, el Anillo Regional C-50 se mantiene como una obra estratégica para la movilidad y la economía, pero atrapada entre contratos parciales, recortes y decisiones postergadas.

¿Creés que las autoridades todavía están a tiempo de rescatar y acelerar el proyecto C-50 para evitar un colapso vial mayor en los próximos años, o pensás que este anillo corre el riesgo de quedarse como otro plan inconcluso mientras el tráfico sigue ganando terreno?
